11月5日,遼水新能彰武400MW風電場新建工程項目臨時用地復墾驗收工作圓滿完成,成為同期新能源項目中首個申請并順利通過驗收的項目。通過嚴格管理和科學規劃,項目實現了復墾質量高、生態恢復快的目標,贏得了地方政府及相關部門的高度認可。

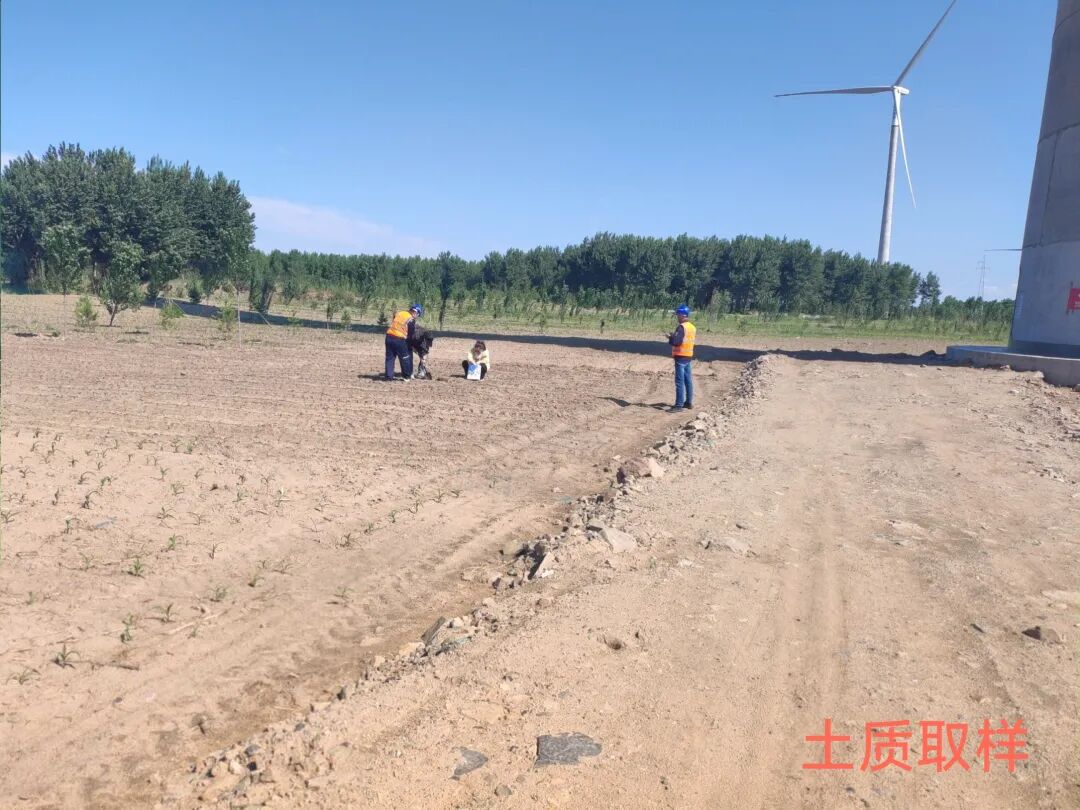

項目啟動之初,項目公司現場征地工作人員提前謀劃、全面部署,嚴格按照國務院《土地復墾條例》和《土地復墾質量控制標準》(TD/T 1036-2013)的要求執行。從用地規劃、回填、復墾等多個環節,加強對臨時用地使用和恢復工作的管理。將耕植土剝離后單獨存放,用地結束后,采用“邊施工、邊復墾”的模式,在施工過程中同步推進土地平整、土壤回填等工序,有效減少了土地閑置時間。復墾后,土壤的有機質、全氮、速效鉀和有效磷等含量均高于使用前。
為確保復墾成效顯著,項目采用了“分批次驗收”與“首件制”原則。項目公司對臨時用地復墾進行跟蹤管理,選取已通過驗收的機位作為“首件樣板”,總結經驗后推廣至剩余機位。每完成一批,立即提請彰武縣自然資源局組織林草、環保、農業等部門進行驗收。

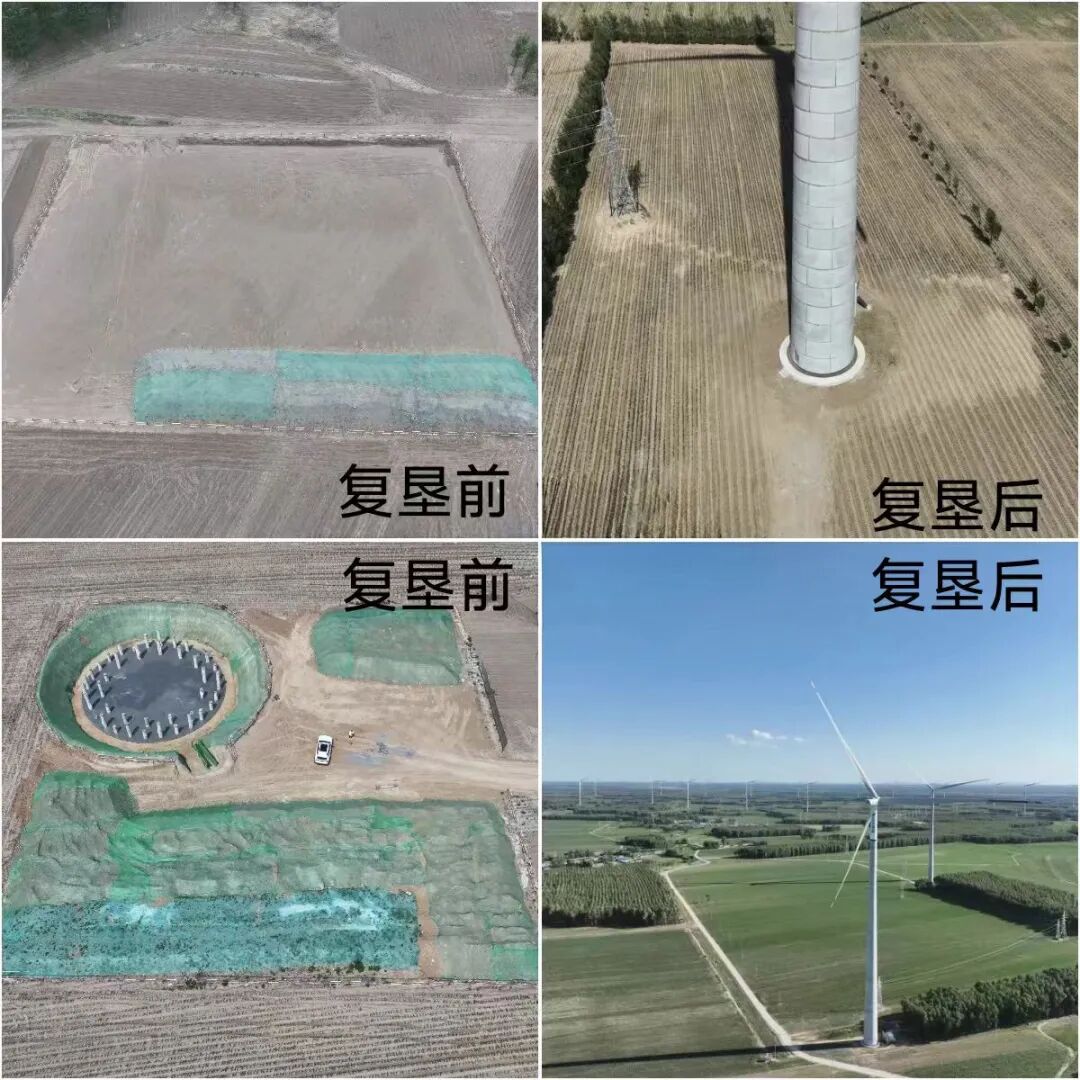

目前項目涉及的64臺風機和1座升壓站共22.8120公頃臨時用地已全部通過驗收,復墾率達到100%。復墾區耕地土壤肥力與林地植被覆蓋率均實現提升。地方政府評價指出,該項目的復墾工作“既守住了生態紅線,又盤活了土地資源”,實現了生態與經濟效益的雙贏,踐行了“綠水青山就是金山銀山”的理念,也為地區施工臨時用地復墾工作提供了可復制、可推廣的綠色范本。
下一步,新能源公司將持續跟進后續手續辦理,爭取早日完成復墾保證金的退還工作。
